背景

计划排了,为什么做不出来?

周三要上线的订单,周二下午发现缺两个关键物料。采购说:还要五天。

销售急了:客户交期已经答应了。老板问:计划不是排了吗?

计划员说:排了,但料没齐

不是计划员不会排,是齐套率太低。齐套率为什么低?因为采购前置期不准

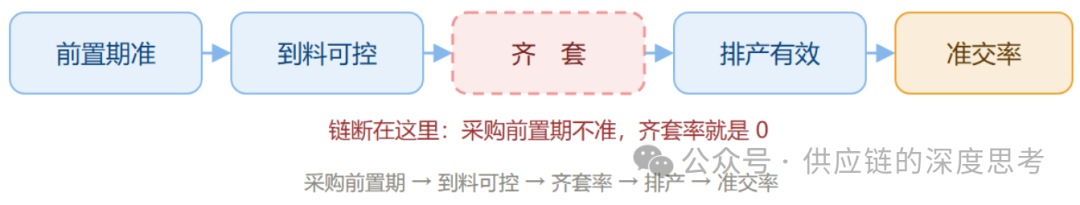

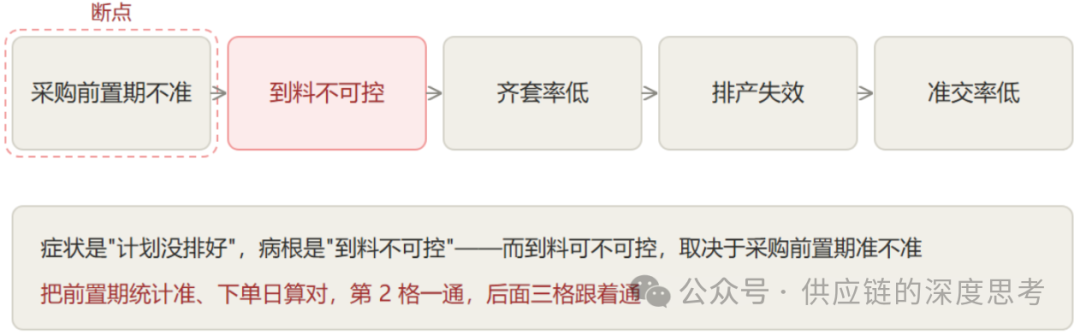

因果链采购前置期不准 → 到料不可控 → 齐套率低 → 排产失效 → 准交率低。

一、不懂齐套率,排产就是纸上谈兵
1. 什么叫齐套率?齐套率的源头是BOM。
一个产品,是由一堆零部件组装出来的。比如一台设备,有100个物料;一个电子产品,有300个料号。
BOM就是这张物料清单。它定义了,做一个产品,需要哪些物料,需要多少数量。
BOM越复杂,齐套率越难管。因为只要BOM中的一个零件缺货,整个组装都完成不了。
齐套率,就是一个工单上线时,BOM里所有物料在品种、数量、时间、质量、地点五个维度上同时满足的比例。

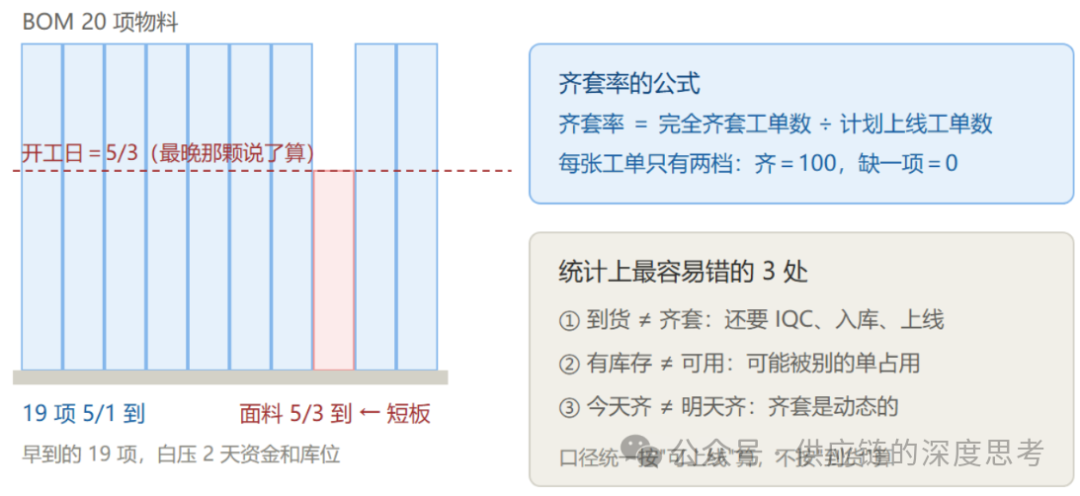

齐套率=完全齐套工单数 ÷ 计划上线工单数 × 100%

数据统计上,容易有3个误差:

1.到货不等于齐套。到货后需要内部流程:检验、入库、上线,才算齐

2.有库存不等于齐套。有库存,但被其他订单占用了,或者账实不符。

3.齐套是动态的。今天齐了,明天可能被别的单占用。



2. 齐套率为什么低?

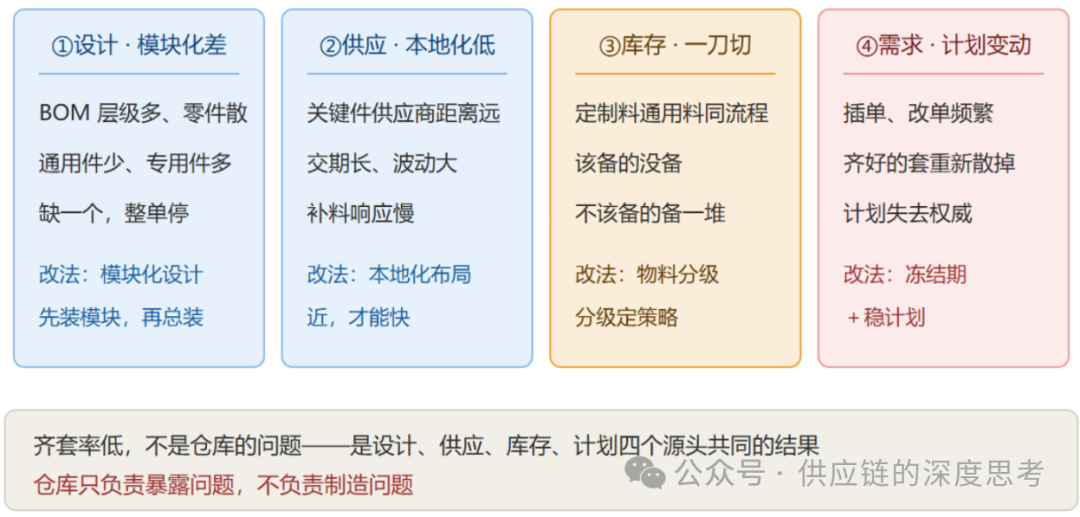

齐套率低,表面看是缺料,实际归因从设计到采购到生产的核心环节:

第一、产品模块化设计太差。

BOM层级太多,零件太散,通用件太少,专用件太多。可以做模块化设计的产品,可以先做半成品模块,这样齐套压力小;如果产品模块化能力差,就需要所有零件必须同时到齐,缺一个就无法生产。
第二,本地化采购太差。
如果关键零配件的供应商距离远,采购交期长、波动大、物流不可控
如果本地有供应商的,交期短、响应快、补料容易
本地化率低,齐套率就低。

第三,物料没有分级。
所有物料一个管理方式,定制料和通用料共用一个采购流程关键料和辅料用同样的库存管理控制。
结果就是:需要的料缺料,造成停线。不该备的料备了一堆,库存浪费。
第四,安全库存一刀切。
不评估物料的:价格高低、交期长短、重要程度,要么都不备,要么都备。
正确做法是按物料分级长周期料、关键料、通用料、专用料,分别设定不同的安全库存策略
第五,采购前置期不准。
这是下一环要讲的,也是齐套率低最直接的原因。

一句话:齐套率低,不是仓库的问题,是设计、采购、库存策略共同的结果。



3.齐套率低的后果:
  • 现场经常缺料,生产计划总变,管理混乱,计划没有权威性。
  • 生产经常切换,生产效率低。在制品库存增加,成品完成周期长。
  • 经常插单,排单乱,准时交付率低,产品合格率差。

所以:如果齐套率不好,排产就是纸上谈兵。


二、不懂采购前置期,齐套率永远上不去

1. 什么叫采购前置期?
采购前置期不是供应商交货期
采购前置期,是从需求确认,到物料合格入库、可上线使用的总时间。

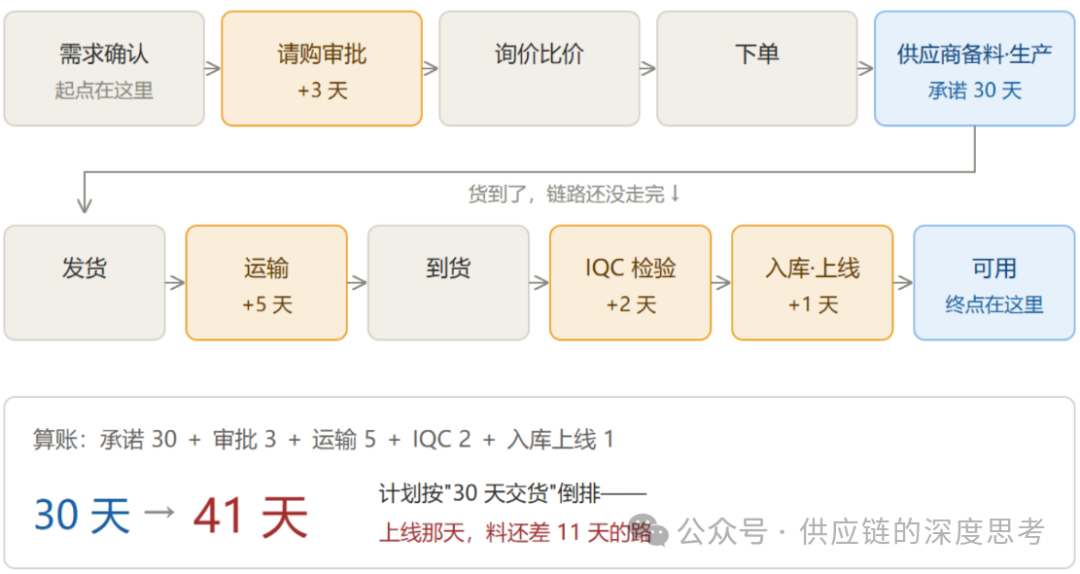

完整链路:采购需求确认 → 请购审批 → 询价比价 → 下单 → 供应商备料 → 供应商生产 → 发货 → 运输 → 到货 → IQC检验 → 入库 → 上线→ 可用
供应商交货期只是其中一段。比如:
生产计划排单,按照供应商说的“30天交货”去倒排。结果订单审批用了3天,物流运输5天,IQC检验2天,入库上线1天。30天变成41天计划就失效。



2. 采购前置期为什么不准?
造成采购前置期不准的原因主要有四个:
  • 只统计到货时间,不统计内部流程时间。
    以供应商交货时间为准,但是内部操作时间不估算,IQC时间,内部出入库时间等不计算。到货日期和可用日期,中间差了一大截。
  • 用供应商承诺交货期管理,不用实际统计值控制。
    供应商预计交货时间30天,实际平均时间45天。按照30天排产,必定出现问题,用实测统计值替代供应商承诺
  • 不区分物料供应商批量
    统计管理中,不以定制料/通用料供应商A/供应商B批量小/批量大,等维度进行统计管理,设计不同的流程。 造成改提前的没有提前,没有缓冲库存的没有缓冲库存。
  • 缺料预警太晚。
    现场没有缺料预警应急处理程序。无法提前发现缺料,缺料时处置程序缓慢。造成系统效率浪费。


3. 采购前置期怎么管?
数据驱动管理程序:按物料、按供应商、按批量,统计最近3到6个月的实际采购周期。不要只算平均数,平均数容易被极端数字迷惑。要看:
  • 常规采购周期大多数订单正常到货需要多少天。

    比如过去半年,一半订单20天内到货,常规周期就是20天。
  • 保守采购周期:九成订单都能在某个时间区间到货。

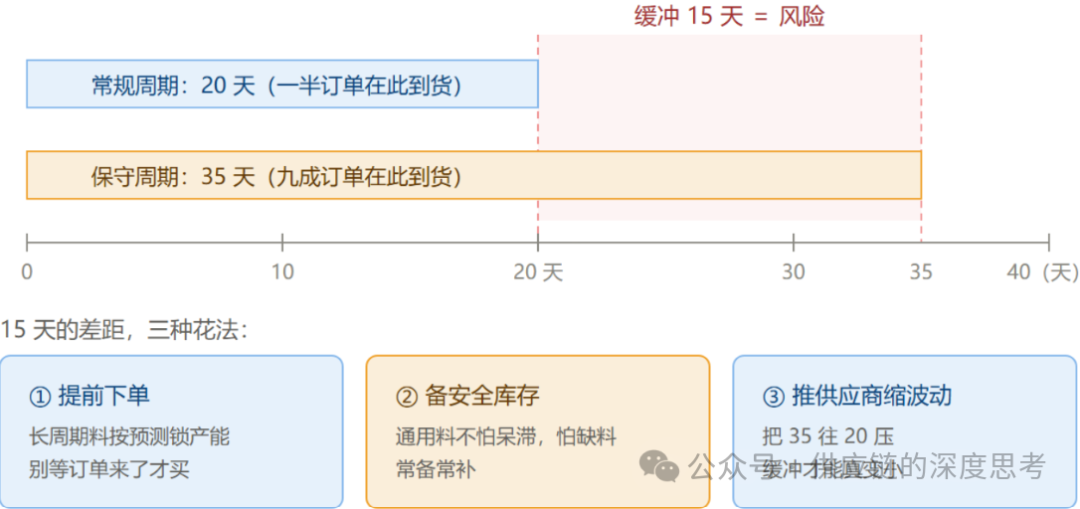

    比如过去半年,90%的订单35天内到货,保守周期就是35天。
  • 这样:
  • 日常排产,参考常规采购周期


  • 安全库存、关键料倒排、急单缓冲,参考保守采购周期


  • 两个周期之间的差距,就是你需要的缓冲库存。

  • 比如:
如果常规是20天保守是35天中间15天就是风险。
要么提前下单,要么备安全库存,要么推动供应商缩短交货期波动

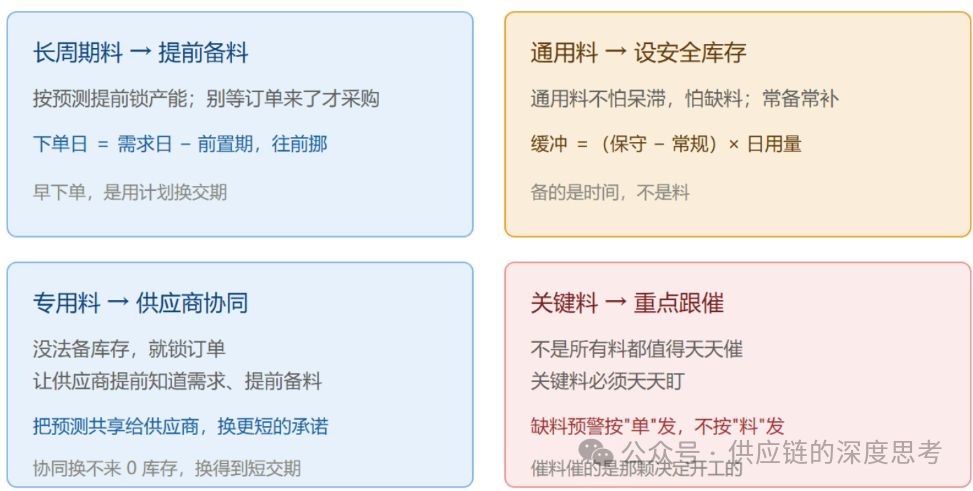

  • 具体行动计划:

  • 供货周期长的物料(长距离供应商)提前备料。别等到订单来了才再采购,按预测提前锁产能。
  • 通用料安全库存。 通用料不怕库存呆滞,怕的是缺料。
  • 专用料供应商协同。专用料没法备库存,提前锁定订单,让供应商提前知道需求,提前备料。

  • 关键料重点跟。 不是所有料都值得天天催,但关键料必须天天盯。

用供应商承诺交货期排计划,等于用天气预报种地;用平均数管前置期,等于把风险藏起来。

三、总结

采购前置期不准,到料就不可控;到料不可控,齐套率就低;齐套率低,排产就失效;排产失效,准交率就降。
一句话:不懂“齐套率”和“采购前置期”,“排单”就搞不定“交付率”!


阅读原文:原文链接


该文章在 2026/9/23 12:02:14 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-1  粤公网安备44030602007207号
